В Приморье официально дан старт общественному обсуждению проекта строительства атомной электростанции. Во Владивостоке, на площадке Дальневосточного федерального университета, прошёл Энергетический форум. Представители правительства края, госкорпорации «Росатом» и эксперты из городов присутствия АЭС обсудили сроки строительства, безопасность, кадровые вопросы и развитие инфраструктуры. И все сошлись в мысли, что дальнейшее развитие энергетики региона без использования мирного атома невозможно.
Энергодефицит и выбор площадки
«Сегодня Приморский край представляет собой динамично развивающийся регион. И для нас важно, чтобы молодёжь всё больше и больше влюблялась в профессии энергетики, потому что энергетика это всё – это строительство, это экономика, это развитие», – отметил губернатор Приморья Олег Кожемяко.
«Мы работаем на пределе. К 2030 году прогноз потребления – 3384 МВт, а это без учёта новых крупных инвестпроектов. Дефицит будет только нарастать», – заявил Владимир Малюшицкий.
Добавляет проблем и старение существующих мощностей: Артёмовская ТЭЦ и Партизанская ГРЭС близки к пределу износа. Эксперты сходятся в одном – без атомной генерации не обойтись.

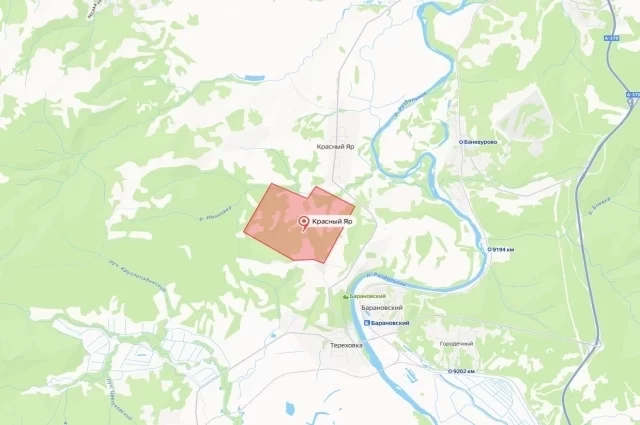

Генеральная схема размещения объектов электроэнергетики до 2042 года предусматривает строительство Приморской АЭС мощностью 2000 МВт (два блока по 1000 МВт) с вводом первого в 2033 году, второго – в 2035-м. Что касается выбора площадки, изначально рассматривались Фокино, Ливадия, Артём и Раздольное. От Фокино пришлось отказаться из-за ограничений Минобороны, Ливадия – курортная зона, Артёмовская площадка попала в зону санитарной охраны водозабора. В итоге основной стала площадка в районе Раздольного: геологические условия позволяют строить, ограничивающих факторов не выявлено.
Безопасность как абсолютный приоритет
Первый вице-президент АО «Атомстройэкспорт» Алексей Жуков подчеркнул: проект Приморской АЭС относится к поколению 3+. Это значит – оптимальное сочетание активных и пассивных систем безопасности.
Первый заместитель гендиректора филиала «Концерн Росэнергоатом» по реализации капитальных проектов Александр Баринов добавил, что для новых энергоблоков заложено четыре независимых канала систем безопасности и вероятность отказа всех четырёх одновременно ничтожно мала.
Строительство АЭС – крупнейший инвестпроект в истории Приморья. Точная смета ещё формируется, но речь идёт о сотнях миллиардов рублей. Эти деньги пойдут на закупку оборудования, материалов, строительство и привлечение подрядчиков.
«В консолидированных бюджетах субъектов Федерации атомные станции уверенно входят в пятёрку, а нередко и в тройку крупнейших налогоплательщиков. Один блок мощностью 1000 МВт даёт до 24 миллиардов рублей налогов в год. Это долгосрочная база для развития социальной сферы и инфраструктуры», – сказал Владимир Малюшицкий.
Следующий этап – общественные слушания по материалам оценки воздействия на окружающую среду. Параллельно продолжаются инженерные изыскания, подготовка проектной документации и получение лицензий Ростехнадзора. Ключевая дата – декабрь 2027 года, когда на площадке будет залит первый бетон.
«Это событие традиционно широко освещается, и нередко в нём принимает участие Президент Российской Федерации. Мы надеемся, что и здесь, в Приморье, оно станет значимой вехой», – отметил Александр Баринов.
Приморский энергофорум подтвердил: регион находится на пороге крупнейшего инфраструктурного проекта постсоветского времени. Сторонники говорят о технологическом рывке, тысячах рабочих мест и стабильных налогах. Эксперты напоминают о беспрецедентных системах безопасности и успешном опыте городов-спутников. Приморье делает ставку на атом.
